ダッシュボードについて

ダッシュボードの使い方について説明しています。

2025年08月07日更新

この機能を利用可能なユーザー権限
オーナー 標準管理者 テンプレート管理者 フロー管理者 タスク管理者 ゲスト 一般
× × × × ×

  1. ダッシュボードとは?
  2. 人事データ
  3. 利用データ

ダッシュボードとは?

ダッシュボードでは、フローを元にした入社者・退職者・育休者・休職者数の表示、フローを元にした各管理者毎のデータ(未完了タスク数、遅延タスク数、フローテンプレート内タスク数など)を確認できます。

※ データはワークスペース毎で集計されます。

「ダッシュボード」と「インサイト」の違い

「インサイト 」では、部門別、平均年齢など、登録されている従業員の内訳を見ることができます。「ダッシュボード」には、フローから取得できるデータが表示されます。

「インサイト」についてはこちら

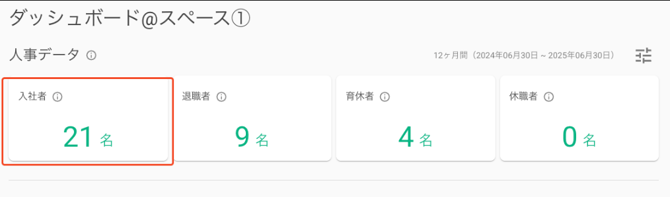

人事データ

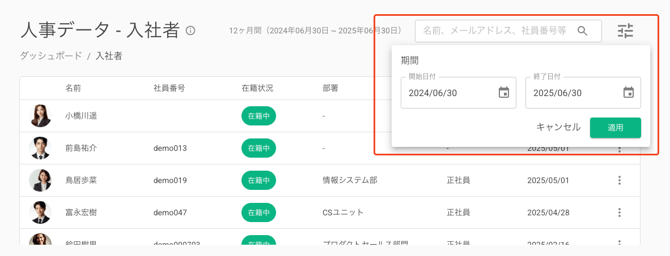

「人事データ」の表示されるデータの期間を変更するには、右上のフィルターアイコンをクリックし、開始日と終了日を選択して「適用」をクリックします。

  • デフォルト期間は、直近1年間となります。

  • 期間内にそれぞれの項目で対象ユーザーが重複した場合は、1名としてカウントされます。

Dash-01-1

Dash-01

項目 集計条件
入社者 フローのトリガーを元に集計されます。
  • 対象者のあるフローのみ
  • フロータイプが「入社」
  • トリガー名が「入社日」で、指定した期間内にある
  • 期間内のユーザーごとにユニーク数を取得する(期間内に同じユーザーが2回入社した場合も考慮する)
退職者 フローのトリガーを元に集計されます。
  • 対象者のあるフローのみ
  • フロータイプが「退職」
  • トリガー名が「退職日」で、指定した期間内にある
  • 期間内のユーザーごとにユニーク数を取得する(期間内に退職を2回した場合も考慮する)
育休者 フローのトリガーを元に集計されます。
  • 対象者のあるフローのみ
  • フロータイプが「休職」
  • トリガーに関して、以下の条件に合致:
    • 「休職開始日」と「休職終了日」がある
      • どちらかが指定した期間内にある
    • 「休職開始日」のみある
      • 期間指定の終了日以前に開始日がある
    • 終了日のみある場合、集計されない
  • 期間内のユーザーごとにユニーク数を取得する(期間内に休職を2回した場合も考慮する)
休職者 フローのトリガーを元に集計されます。
  • 対象者のあるフローのみ
  • フロータイプが「産休育休」または「育休」
  • トリガーに関して、以下の条件に合致:
    • 「育休開始日」と「育休終了日」がある
      • どちらかが指定した期間内にある
    • 「育休開始日」のみある
      • 期間指定の終了日以前に開始日がある
    • 終了日のみある場合、集計されない
  • 期間内のユーザーごとにユニーク数を取得する(期間内に産休、育休を2回した場合も考慮する)

人事データのドリルダウン

人事データの項目のカードをクリックすると、各データタイプに設定されているメンバーの一覧が表示されます。

SCR-20250630-hknd

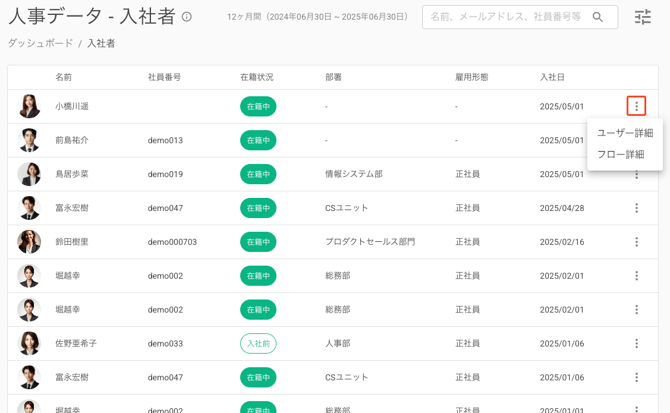

リスト内のメンバーをクリックすると、メンバー詳細が表示されます。3点リーダー>「フロー詳細」をクリックすると、関連するフローの詳細ページが表示されます。
SCR-20250630-hliz

画面右上のオプションで、一覧の検索や期間の変更することもできます。
SCR-20250630-hmsj

利用データ

利用データ概要

02-Dash

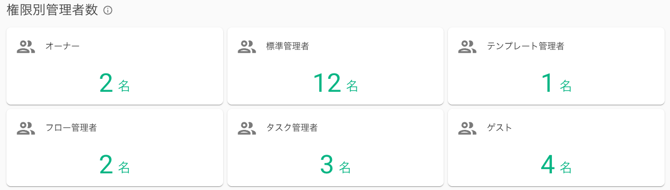

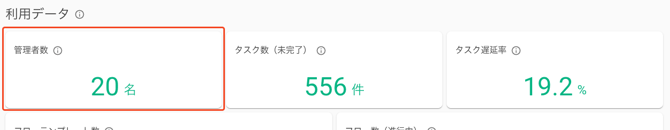

管理者数

アクティブな管理者アカウントの総数

権限:

  • オーナー
  • 標準管理者
  • フロー管理者
  • タスク管理者

在籍状況:

  • 入社前
  • 在籍中
  • 休職中
タスク遅延率 進行中のフローで期日が設定されているタスクのうち、遅延しているタスクの割合
フローテンプレート数 現在のフローテンプレートの総数(アーカイブ除く)

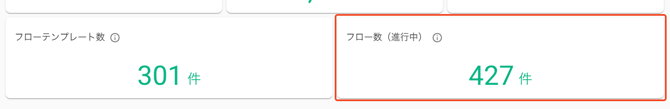

フロー数(進行中/完了) 現在進行中のフローと完了したフローの総数

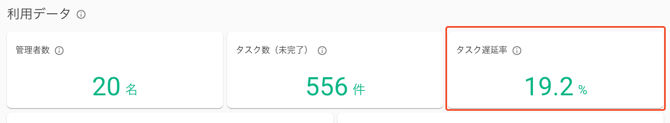

利用データのドリルダウン:タスク遅延率

利用データの項目の「タスク遅延率」カードをクリックすると、さらに詳しいデータが表示されます。

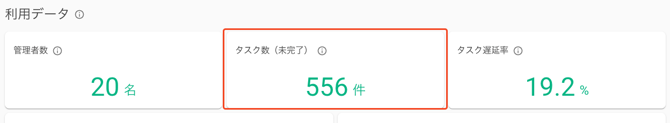

SCR-20250804-jnsr

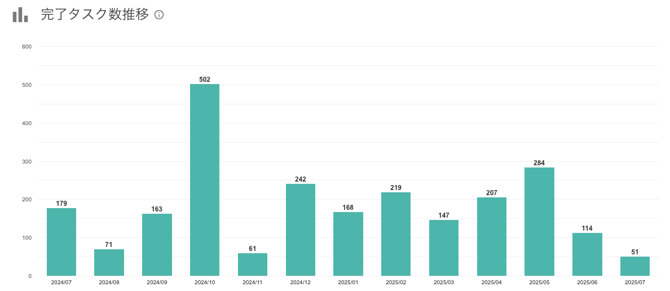

タスク遅延率推移

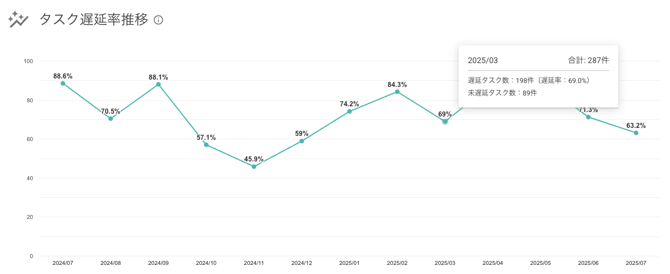

月毎のタスクの遅延率の推移です。当月に期日のあるタスクのうち、遅延して完了したタスクの割合です。遅延して次の月に完了した場合は、その月のタスク・遅延して完了したタスクに加算されます。月の上にマウスを置くと、その月に関する詳細情報が表示されます。

SCR-20250805-lwvt

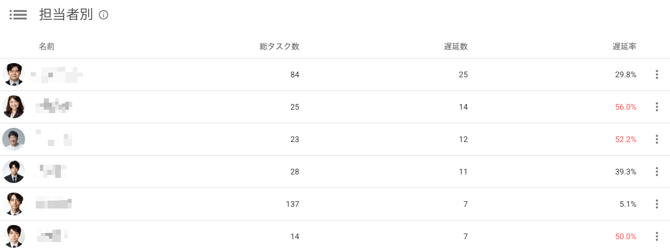

担当者別

担当者別の遅延タスク数です。

  • 総タスク数:進行中フローの未着手タスクと進行中タスクの総数
  • 遅延率:総タスク数のうち、遅延タスク数の割合

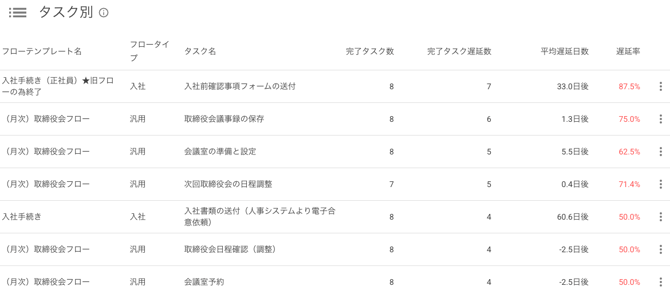

SCR-20250804-jpma

タスク別

フローテンプレートに基づく、完了タスクのデータです。

  • 完了タスク遅延数:遅延して完了したタスク数
  • 平均遅延日数:期日を起点に完了までの平均日数。-マイナスは期日前に完了、+プラスは期日後に完了した平均日数
  • 遅延率:完了タスク数のうち、完了時に遅延していた割合
SCR-20250804-jpxe

利用データのドリルダウン:フローテンプレート数

利用データの項目の「フローテンプレート数」カードをクリックすると、さらに詳しいデータが表示されます。

「フローテンプレート数」の画面で利用中のフローテンプレート数を確認でき、管理者毎のタスク数なども確認することもできます。

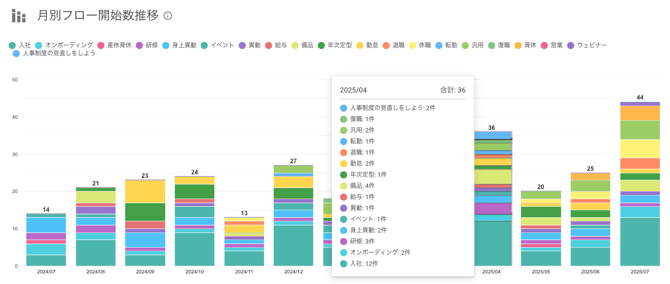

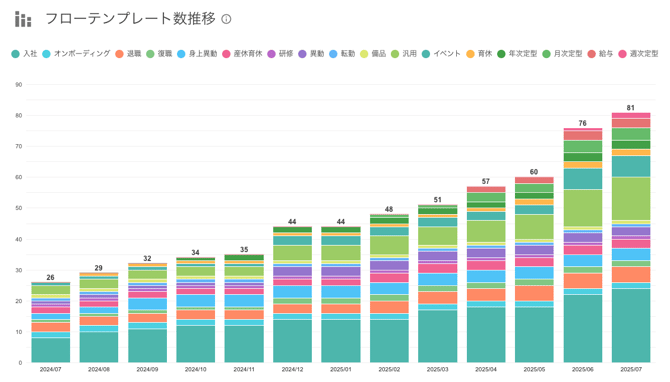

フローテンプレート数推移

過去1年間のフロータイプ別フローテンプレート数の推移が表示されます。月の上にマウスを置くと、その月に関する詳細情報が表示されます。

SCR-20250805-mxmf

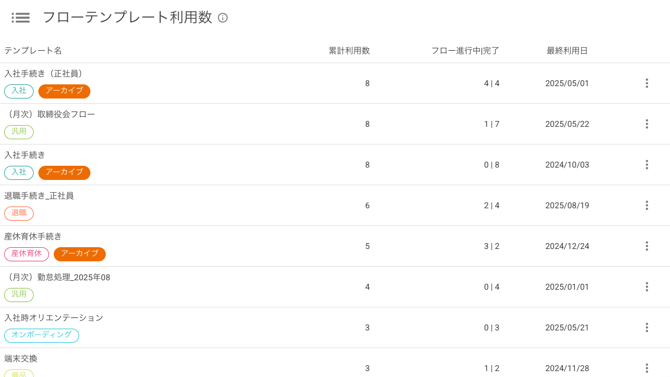

フローテンプレート利用数
フローテンプレートの利用状況が表示されます。フローテンプレート名をクリックすると、そのフローテンプレートの詳細画面が表示されます。
SCR-20250804-jslr

管理者毎のタスク数

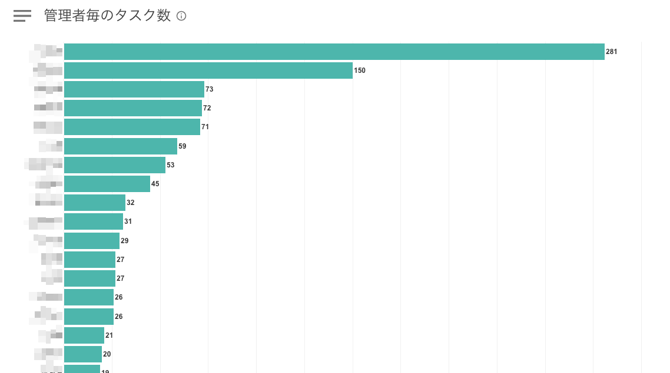

管理者毎のフローテンプレートのタスク数が表示されます。管理者の名前の上にマウスを置くと、詳細情報が表示されます。
SCR-20250804-jtgn

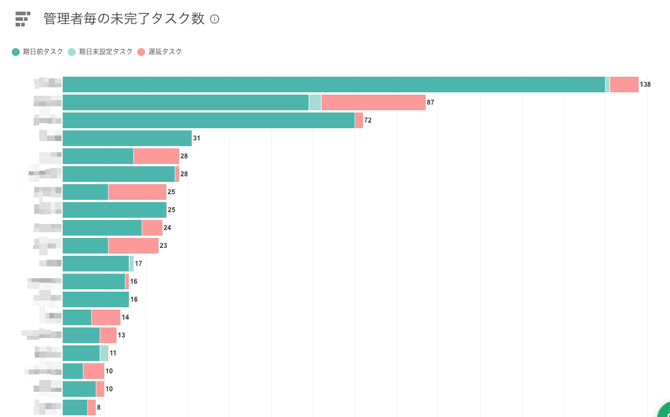

管理者毎の未完了タスク数

合計タスク数→遅延タスク数→期日前タスク数→期日未設定タスク数の順番でランキングが考慮されています。※ チームでアサインされているタスクも集計されます
03-Dash

期日前タスク 管理者に割り当てられたタスクのうち、期日より前のタスク
期日未設定タスク 管理者に割り当てられたタスクのうち、期日が設定されていないタスク
 遅延タスク 管理者に割り当てられたタスクのうち、期日が過ぎたタスク

管理者にカーソルを合わせると、現在のタスクの内訳が表示されます。

03b-Dash

管理者毎のタスク数

すべてのフローテンプレートで管理者に割り当てられたタスクの総数です。※ チームでアサインされているタスクも集計されます

04-Dash

管理者にカーソルを合わせると、現在のタスク数が表示されます。

06-Dash
